泊核電站3號機組的安全審查「合格」

2025年05月07日
title

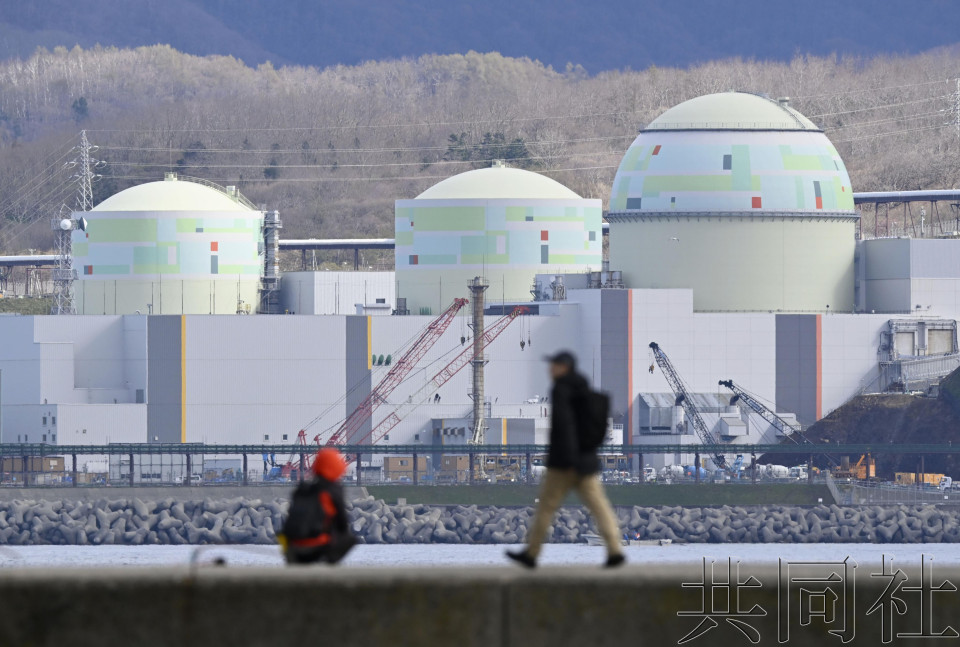

左起為北海道電力泊核電站1號、2號、3號機組。4月30日上午攝於北海道岩內町。(共同社)

【共同社4月30日電】日本原子能規制委員會在30日的例行會議上,批准了認定北海道電力泊核電站3號機組(北海道)安全對策符合新安全標準的「審查書」草案。這意味著該核電站的相關審查事實上合格,將成為審查合格的第11個核電站第18座機組。審查時間很長,從2013年7月申請至今已過去11年以上。北海道電力稱,在最晚2027年3月前後完成防潮堤建設等安全對策施工後,力爭實現重啟。

今後將向公眾徵集意見並聽取經濟產業相的意見等,預計最快夏季前後能正式合格。重啟還需要獲得當地同意,以及規制委對設備詳細設計及運用規則的批准。

泊核電站3號機組是2009年12月開始運轉的國內最新核電機組。北海道電力在新安全標準實施當天就申請審查,但因廠區內的斷層是否為活斷層等討論導致審查長期化。1、2號機組的審查還在繼續。

審查結果顯示,作為抗震設計目標的地震搖晃幅度(基準地震動)從最初申請時的最大550伽(伽是加速度單位)上調至最大693伽。海嘯設想從海拔7.3米上調至17.8米。2014年設置了16.5米高的防潮堤,但規制委指出可能會因液化現象下沉,因此將防潮堤改為19米。設想的情況是附近火山爆發造成降下40釐米厚的火山灰。

包括電源車、水泵、緊急時的應對站點等在內,3號機組安全對策施工費用已達約5150億日元(約合人民幣263億元)。申請時預計1至3號機組的費用為900多億日元。(完)
