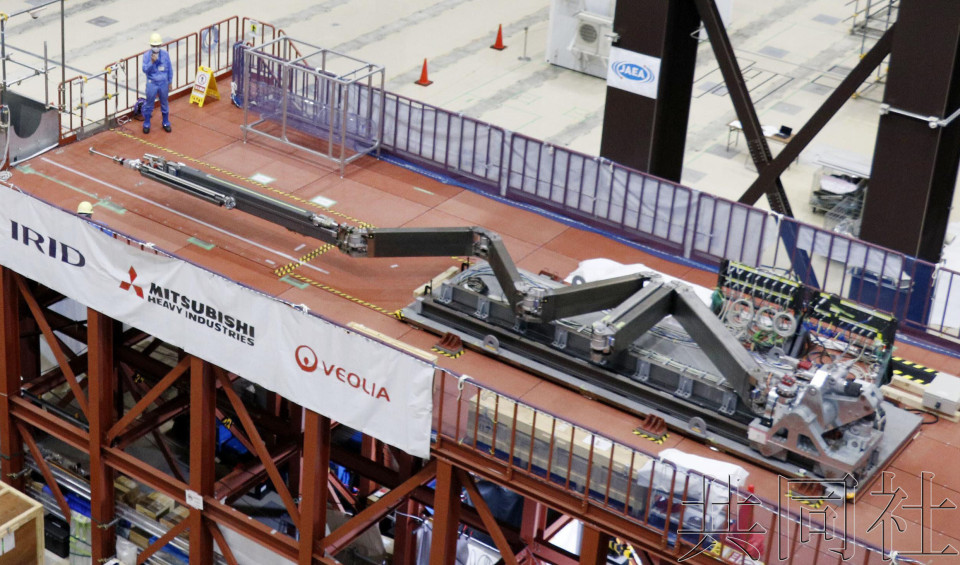

圖為計畫用於東電福島第一核電站2號機組熔落核燃料(燃料碎片)取出作業的機械臂。2022年7月攝於福島縣楢葉町。(共同社)
【共同社9月26日電】日本政府和東京電力公司25日宣佈,在福島第一核電站2號機組使用遠程操控的機械臂進行的熔落核燃料(燃料碎片)試驗性取出作業,將從最初計畫的本年度內延期至2026年度。由於搭載的攝像頭在未達到廠家設定的累計輻射量情況下就已損壞,需要更換為其他機型。
2號機組去年決定把在燃料碎片首次取出作業中成功的魚竿式設備上搭載的攝像頭安裝到機械臂上。
據東電稱,機械臂搭載的攝像頭是法國廠家(今夏獲悉已經破產)的商品。設想反應堆圍阻內環境的放射線照射試驗的結果顯示,攝像頭在還不到廠家稱可耐受上限的十分之一的累計輻射量時就已無法進行拍攝。
東電將把機械臂的8台攝像頭中需要難受較高輻射的4台換成其他機型。由於需要變更固定工具的設計並進行目視確認,預計一系列作業需要花幾個月時間。東電的反應堆報廢負責人小野明在記者會上表示,「對(報廢工程)整體沒有影響」。
機械臂全長約22米、重約4.6噸,從反應堆圍阻側面的貫穿處伸進去,調查安全殼內部或取出燃料碎片。東電將機械臂視為最重要設備,曾力爭2021年首次取出燃料碎片,但受新冠疫情影響,相關開發延期。之後設備的調整也非一帆風順,投入現場使用的時間延後。(完)
